Аварии в ЦОД: новости из Канады, Великобритании, Бразилии, США и не только

24.06.2024 г. | Раздел: Аварии в ЦОДах, Пожаротушение, Электроснабжение ЦОД

Аварии в ЦОД: новости из Австралии, США, Гернси, Новой Зеландии, Великобритании и Гонконга

24.04.2024 г. | Раздел: Аварии в ЦОДах, Человеческий фактор, Электроснабжение ЦОД

Самые резонансные аварии в ЦОД по итогам мая 2023 года

08.08.2023 г. | Раздел: Аварии в ЦОДах, Пожаротушение, Человеческий фактор, Электроснабжение ЦОД

Аварии в ЦОД: новости из Японии, США, Австралии и Китая

24.05.2023 г. | Раздел: Аварии в ЦОДах, Пожаротушение, Человеческий фактор

Аварии в дата-центрах: новости от Vocus, Twitter, Cyxtera и не только

23.03.2023 г. | Раздел: Аварии в ЦОДах, Пожаротушение, Электроснабжение ЦОД

Нормативная документация

Газовое пожаротушение в ЦОДе. Уроки на пепелище…

10 апреля 2014 г. | Категория: Системы оповещения и пожаротушения

Стимулом к написанию этой статьи послужили фотографии, размещенные на сайте www.telecombloger.ru. Эти фото представляют интерес как для инженеров, так и для руководителей проектов, так как возможности объехать много дата-центров и сфотографировать реально сделанные объекты нет ни у одного проектировщика или руководителя.

Анализ сайта и просмотр комментариев форума показывает, что тематика, посвященная пожарной сигнализации и системе газового пожаротушения, уходит на второй план — довольно и того, что он вообще существует. Однако все наполнение ЦОДа — оборудование, софт — стоит громадных денег, не говоря уже о том, какую ценность для компании представляют бизнес-процессы, функционирующие на базе дата-центра. Поэтому задачу защиты ЦОДа от пожара, а еще лучше  предупреждения его на ранних этапах, трудно переоценить.

О размере бедствия в случае пожара можно получить представление, посмотрев на реальную фотографию помещения после пожара (фото 1):

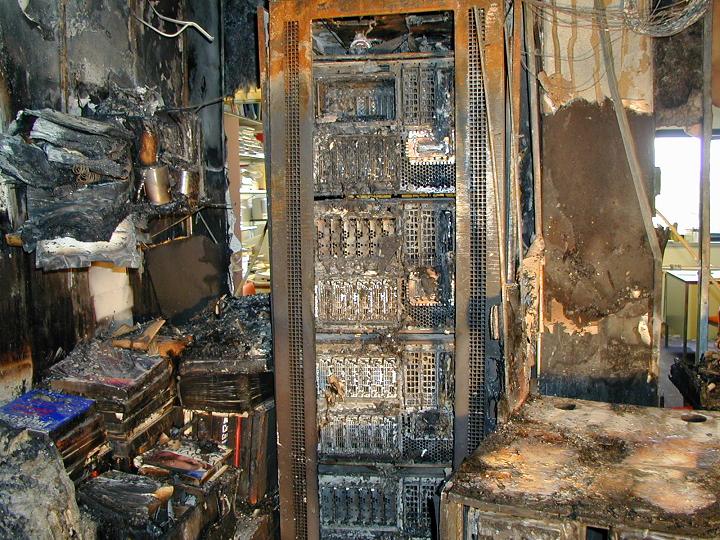

Фото 1

Приведенные в данной статье примеры адресованы ГИПам, проектировщикам и руководителям проектов с целью учесть замечания к проектной документации еще на стадии проектирования и устранить ошибки и возможные недочеты до монтажа системы на объекте. Подобная первичная проверка позволит подготовиться к посещению ЦОДа Государственным Пожарным Надзором, и что еще более важно – предотвратить наступление и развитие пожара.

Данный материал, надеюсь, станет мостиком к диалогу как с заказчиками, так и с профессиональными проектировщиками данных систем в применении их к крупным дата-центрам.

В этой статье мы не будем останавливаться на подробном описании того, как рассчитывается и функционирует система газового пожаротушения. Благодаря впечатляющим фотографиям проследим и постараемся проанализировать те ошибки в системе газового пожаротушения, которые с высокой вероятностью приведут к серьезным последствиям в случае пожара. Все приведенные замечания основываются не только на фотографиях и текстах с сайта, но и на личном опыте автора.

Свод правил СП5.13130.2009 разработан в соответствии с федеральным законом от 22 июля 2008 г. № 123-ФЗ «Технический регламент о требованиях пожарной безопасности», является нормативным документом по пожарной безопасности в области стандартизации добровольного применения и устанавливает нормы и правила проектирования автоматических установок пожаротушения и сигнализации.

Согласно пункта 8.4.2 “При разработке проекта технологической части установки производят расчеты:

— массы ГОТВ в установке пожаротушения (приложение Е). Исходные данные для расчета массы приведены в приложении Д;

— диаметра трубопроводов установки, типа и количества насадков, времени подачи ГОТВ (гидравлический расчет). Методика расчета для углекислотной установки, содержащей изотермический резервуар, приведена в приложении Ж. Для остальных установок расчет рекомендуется производить по методикам, согласованным в установленном порядке;

— площади проема для сброса избыточного давления в защищаемом помещении при подаче ГОТВ (приложение З).”

Необходимо проверять наличие этих расчетов в пояснительной записке (Пример №1).

ПРИМЕР №1.

Здание №1 Совмещенное производственное здание (помещение 220)

ОБЩАЯ ХАРАКТЕРИСТИКА

1  Расчетный объем защищаемого помещения (общий), м3

231

основной объем

Vp1

208,5

фальшпол

Vp2

22,5

2  Коэффициент, учитывающий утечки газового огнетушащего вещества из сосудов

K1

1,05

3  Плотность паров газового огнетушащего вещества при температуре Т0=293 К (200 С) и атмосферном давлении 101,3 кПа

ρ0

5,208

4  Минимальная температура воздуха в защищаемом помещении, К

Тм

283

5  Нормативная объемная огнетушащая концентрация ГОТВ

Сн

9,8

6  Поправочный коэффициент, учитывающий высоту расположения объекта относительно уровня моря

К3

1

7  Масса остатка ГОТВ в модуле, кг

Мб

0,6

8  Нормативное время подачи ГОТВ в защищаемое помещение, с

 τпод

10

9  Высота защищаемого помещения, м

4,62

основной объем

Н1

4,17

фальшпол

Н2

0,45

10  Суммарная площадь проемов, м2

ΣFH

0,30

основной объем

ΣFH1

0,20

фальшпол

ΣFH2

0,10

РЕЗУЛЬТАТ РАСЧЕТА

1  Плотность газового огнетушащего вещества с учетом высоты защищаемого объекта относительно уровня моря для минимальной температуры в помещении

ρ1

5,39

2  Параметр негерметичности помещения, м -1

основной объем

δ1

0,00099

фальшпол

δ2

0,00458

3  Коэффициент, учитывающий потери ГОТВ через проемы помещения

основной объем

К2(1)

0,01313

фальшпол

К2(2)

0,01998

4  Масса ГОТВ для создания в защищаемом помещении огнетушащей концентрации при отсутствии искусственной вентиляции, кг

Мр

137,14

основной объем

Мр1

123,70

фальшпол

Мр2

13,44

5  Расчетная масса ГОТВ в модульной установке, кг

Мг

151,19

6  Масса ГОТВ в модульной установке (принятая), кг

Мгб

153,00

7  Объем модуля, л

Vм

100

8  Количество модулей в модульной установке

nм

2

9  Суммарная площадь проходных сечений насадков, м²

Fсн

основной объем

Fсн1

0,00200

фальшпол

Fсн2

0,00022

10  Общее количество насадков

N

4

основной объем

N1

2

фальшпол

N2

2

11  Диаметр (Dу) магистрального трубопровода, мм

Dm

47,000

12  Диаметр (Dу) распределительного трубопровода, мм

Dр

основной объем

Dр1

47,000

фальшпол

Dр2

22,000

13  Суммарный массовый расход через насадок, кг/с

GΣ

основной объем

GΣ1

19,38

фальшпол

GΣ2

1,89

15  Давление перед насадками

P

P1

1,89

P2

3,06

15  Время подачи ГОТВ для создания огнетушащей концентрации, с

основной объем

τпод1

6,4

фальшпол

τпод2

7,1

16  Время опорожнения системы, с

τопор

7,8

17  Площадь проема для сброса избыточного давления, м2

основной объем

Fc1

-0,18359

фальшпол

Fc2

-0,09840

ПРИМЕР №2

Следующий весьма важной частью проектной документации является аксонометрическая схема трубной разводки. Необходимо выполнять ее подробно и наглядно, так как только это позволит грамотно выполнить расчеты системы и качественно смонтировать систему на объекте.

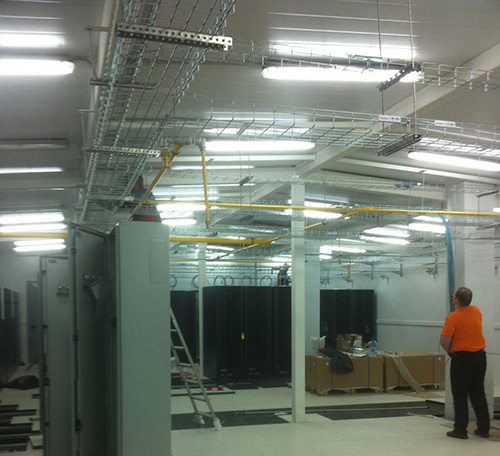

На рисунке (Рис 1.) представлена подробная аксонометрия, а на фото 2 представлена сварка труб по подробному проекту. На рисунке 2 представлена упрощенная аксонометрия, следование которой приведет к тому, что на объект не поступит необходимое количество тройников, углов и т.д. для труб. И вот результат: монтажники выполнили сварку как смогли (Фото 3). Подобного рода вещи приводят к неправильному распределению газа по объемам в защищаемых помещениях, —  следовательно, не достигается нужная концентрация газового огнетушащего вещества, а значит, возгорание имеет высокие шансы  превратиться в пожар.

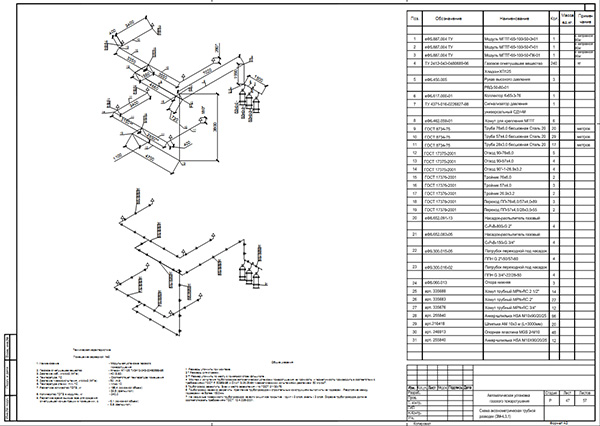

Рис. 1

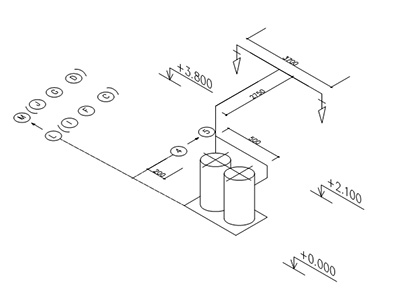

Рис. 2

Фото 2,3

Детальная проработка всех узлов трубой разводки на стадии проектирования значительно облегчает работу монтажникам и с высокой вероятностью позволяет добиться высокого результата. Этот момент требует от проектировщиков особого внимания, если они не хотят впоследствии услышать в свой адрес «фигурные обороты речи» от монтажников.

ПРИМЕР №3

Во избежание сюрпризов на самом объекте следует неукоснительно исполнять свод правил СП5.13130.2009 и вносить изменения в трубную разводку только на основе него.

Пункт 8.11.3 гласит: «Насадки, установлены на трубопроводной разводке для подачи ГОТВ, плотность которых при нормальных условиях больше плотности воздуха, должны быть расположены на расстоянии не более 0,5 м от перекрытия (потолка, подвесного потолка, фальшпотолка) защищаемого помещения». Соответственно необходимо учитывать, что Хладон 125 (HFC-125), Хладон-227ea (FM-200), ФК-5-1-12 (Novec 1230) — все эти газы тяжелее воздуха.

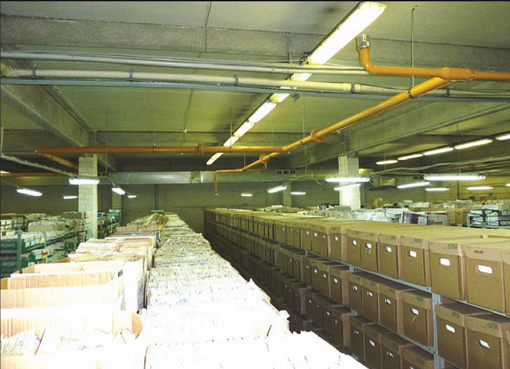

Посмотрим реальный монтаж представленный на фотографии (фото 4). Трубная разводка выполнена ниже лотков, а насадки распылители расположены еще ниже — при данном решении тушение возгорания в лоточной системе будет не эффективным.  Необходимо располагать насадки распылители над пожарной нагрузкой как можно выше. Правильное решение поставленной задачи представлено на фото 5.

Фото 4

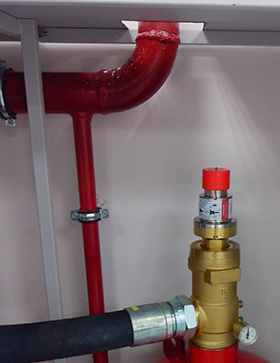

Фото 5

ПРИМЕР №4

Практика показывает, что бюджет всегда ограничен, и рано или поздно возникает вопрос урезания той или иной части проекта. Для того чтобы иметь правильное понимание о ресурсах проекта, необходимо подготовить грамотное техническое задание (ТЗ) на каждый раздел проекта.

Для оценки технических показателей всего комплекса и представления картины финансирования целесообразно разбить проект на две стадии – П (проектная документация) и Р (рабочая документация). Данный подход позволит на стадии П получить первую сумму всех затрат и оценить финансовую составляющую проекта.

Вывод:

Проектная документация — это серьезный документ. Его разработка требует времени и финансовых затрат. Именно на основании этого документа и реализовываются  проекты точно в срок и в рамках финансирования. Поэтому разработка проектной документации должна быть доверена профессионалам с большим опытом. В противном случае вполне вероятна ситуация, когда скупой платит дважды.

Роман Цветков, независимый эксперт

ИСТОЧНИК: http://ksfz.clan.su/

Чтобы оставить свой отзыв, вам необходимо авторизоваться или зарегистрироваться

Комментариев: 0

Регистрация
Каталог ЦОД | Инженерия ЦОД | Клиентам ЦОД | Новости рынка ЦОД | Вендоры | Контакты | О проекте | Реклама
©2013-2024 гг. «AllDC.ru - Новости рынка ЦОД, материала по инженерным системам дата-центра(ЦОД), каталог ЦОД России, услуги collocation, dedicated, VPS»
Политика обработки данных | Пользовательское соглашение
